我院数据中心机房UPS搬迁并进行电路改造

发布者:江苏省第二中医院 发表时间:2021-04-22

我院数据中心机房始建于2010年,所有机房设备及网络拓扑均结合当初住院主楼和门诊部设计。随着医院信息化发展及智慧医疗展望,现有网路拓扑及硬件服务平台已无法满足和保障医院业务发展需求,特别是在电路设计方面还存在一定安全隐患。

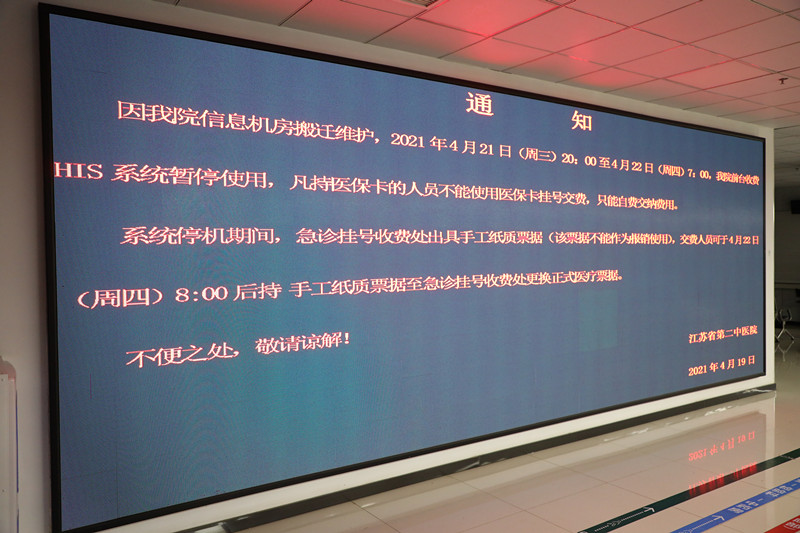

为排除数据中心机房UPS及电路隐患,确保医院信息系统网络安全运行,4月19日,医院召开项目改造协调会,定于4月21日20:00至4月22日7:00进行项目改造。


此次项目改造在医院党委领导下,专门成立安全领导小组,由医院党政综合办、数据中心、医务处、护理部、门诊部、后勤服务中心、药学部、财务科、宣传统战部、保卫科等职能部门组成,各司其职,特别是做好项目改造中的应急处理工作。


4月21日20:00,系统按计划断电后,医院领导一线指挥,急诊挂号收费处、发热门诊、急诊抢救室、病区药房等点位进一步安排人员加强值班,手工操作,秩序井然,各项工作正常有序运转。数据中心加班加点,带领工程师和后勤工作人员紧张有序开展改造工作,检查线路,整修机器,搬运电池,一夜未眠,确保任务顺利完成。


此次项目改造将数据中心机房UPS电池迁移独立房间,与机房其他设备做到物理隔离,对原有老化、不合理线路进行替换和整改,同时对机房交换设备、网络安全设备进行增补。数据中心机房调整扩容后,将会为智慧医院发展提供更多的资源和更加安全稳定的网络环境,有利于为广大患者提供更加多元更加稳定的医疗服务。



新闻撰稿:数据中心

专业审稿:王瑞良

形式审稿:宣传统战部
